【電力事業者向け】電力余力提供計画の外部委託とは

【電力事業者向け】電力余力提供計画の外部委託とは
電力需要の変動や設備の稼働状況に応じて、需要家・発電事業者が保有する「余力(調整力)」を需給調整市場へ提供する動きが広がっています。
一方で、余力提供には計画作成、入札、指令対応、実績管理・精算など多岐にわたる実務と体制整備が必要です。
本記事では「電力余力提供計画」を外部委託するとは何か、委託できる範囲、契約・責任分界、委託先選定の要点までを整理します。

目次

    もっと見る▼

    電力余力提供計画の概要

    外部委託を検討する前に、電力余力提供計画が何を目的に、どのような情報・手続きで構成されるかを押さえます。

    電力余力提供計画とは、需要設備や発電設備、蓄電池などが持つ「上げる・下げる」余力を、いつ・どれだけ・どんな条件で提供できるかを、事前に整理して市場や運用に載せるための計画です。

    これは単なる社内メモではなく、入札・運用・精算の全工程に影響するため、情報の整合性が重要になります。

    計画で中心になるのは、対象リソースの仕様と制約条件です。

    例えば、最大出力(または削減可能量)、応動に要する時間、継続可能時間、回数制限、停止できない工程の時間帯、保守予定などを明確にし、実際に指令が来ても実現できる形に落とし込みます。ここが曖昧だと、約定後に未達となり損失や信用低下につながってしまいます。

    また、余力提供は「技術」だけでなく「運用設計」が成否を分けます。

    指令の受領から現地制御までの手順、連絡系統、監視の方法、記録の残し方までを含めて初めて計画が機能します。

    外部委託を考える場合は、この計画が委託先の運用に適した粒度で作れているか、社内の現場運用と矛盾していないかが出発点になります。


    電力余力提供計画で外部委託が必要になるケース

    ここからは、自社内で完結せず外部委託を検討する方が良いケースを紹介していきます。



    一番多いケースは、需給調整市場対応に必要な業務が「片手間」では回らない規模や頻度になってきたケースです。入札や約定管理、指令対応、実績集計、精算確認は、締切と正確性が強く求められ、担当者に依存してしまうとミスや属人化が発生しやすくなります。

    次に多いのが、24時間の監視・応答体制を自社で運用できないケースです。

    指令対応は時間を選べないため、当直・オンコール、緊急時の代替要員、手順の標準化が必要です。

    ここに対する体制が手薄なまま参加すると、未達リスクだけでなく、社内の現場負荷が増大し本業に支障が出てしまいます。

    さらに、システム連携やデータ整備がボトルネックになるケースもあります。

    計量データの整合、通信品質、ログ保全、セキュリティなどは後回しにすると、運用開始後に手戻りが大きくなります。

    外部委託は単に工数の削減をするだけではなく、制度・市場・運用の「実装経験」を買う選択肢として有効です。


    外部委託できる業務範囲

    次は、計画策定から市場対応、運用監視、事後処理まで、どこまでを委託できるのかを業務プロセスに沿って解説していきます。

    電力余力提供計画において外部委託できる範囲は大きく、計画策定支援、市場手続き・入札支援、運用(指令対応・監視)、実績算定・精算支援に分けられます。

    どこまで委託できるかは制度上の役割と契約設計によりますが、実務上は「判断を伴う部分」を誰が持つかで線引きするのが安全です。

    計画策定支援では、対象リソースの制約条件の整理、提供可能量の算定ロジック作成、運用手順書の整備、社内教育までが委託対象になりえます。

    ただし、工場の生産制約や設備の安全条件など、現場でしか判断できない前提は需要家側が責任を持って提供し、委託先がそれを計画に落とす形が現実的です。

    また運用面では、指令の受領、関係者への通知、実行状況の監視、未達リスクの早期検知、エスカレーションなどを委託する例が多いです。

    一方、実際の制御を誰が行うか(現地操作かEMS制御か)で責任分界が変わります。精算面では、実績データ収集、算定結果の突合、請求・支払のチェックを委託できますが、最終的な承認と内部統制(不正・誤りの防止)は委託しても需要家側に残る点を押さえる必要があります。

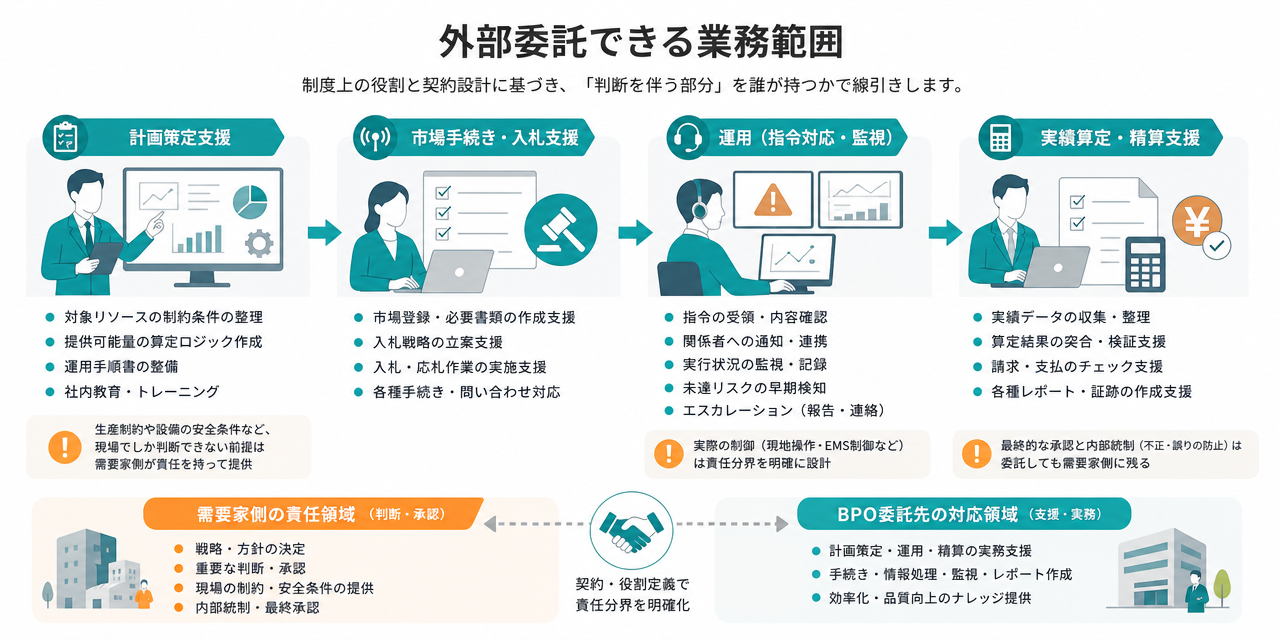

    image/aggregationbpo_no.8_2_gyomuhani (57546)

    ここまでお読みいただき、自社が委託に向いているのか、どの範囲を委託するのが良さそうかイメージが湧いたのではないでしょうか。

    ここからは、委託先との会話や契約書レビューで誤解が起きやすい、需給調整市場特有の基本的な概念をご紹介します。



    まず重要なのは、余力提供が「入札できた」だけでは収益にならない点です。入札、約定、指令、応動、実績、精算という流れがあり、どの段階で何が確定するかを理解していないと、委託先の作業範囲や責任の議論が噛み合いません。特に約定後の指令対応や実績算定が収益とペナルティの分岐点になります。

    次に、リソースの性質によって管理の観点が変わることです。需要抑制型は「減らすこと」が本当に可能か、発電・蓄電型は「出すこと」「充放電の制約」が鍵になります。どの場合も、基準となる状態(ベースライン)や計測方法が曖昧だと、実績評価で不利になったり、委託先との責任の押し付け合いが起きたりします。

    また、指令や通信に関する用語は実務直結です。指令を受け取る主体、受領確認の方法、応動開始・到達の判定、ログの残し方などは、運用ルールと監査対応の両方で問われます。委託先と会話する際は、用語の定義を契約書や運用手順書に落として、現場で同じ理解になるようにすることが重要です。


    余力活用に関する契約の位置づけ

    余力提供に関わる契約は複層的になりやすいため、契約体系の中での位置づけと整理の仕方を確認しておきましょう。

    余力活用の契約は、電力取引の契約と、運用代行・アセット利用の契約が重なりやすいのが特徴です。誰が市場に参加し、誰が指令を受け、誰が現場を動かし、誰が精算を受け取るのかが一致しない場合があるため、契約体系を先に整理してから条項を詰めないと、責任が宙に浮いてしまいます。

    外部委託では、委託契約だけで全てを解決しようとすることはおすすめできません。

    例えば、需要家が設備を保有していても、市場の参加主体がアグリゲーターである場合、需要家とアグリゲーター間の契約だけでなく、関連する小売電気事業者との調整や、データ提供・同意の取り付けが必要になることがあります。

    そこで契約の設計は「実際の運用の流れ」と一対一で対応させるのがコツです。入札前、約定後、指令時、未達時、障害時、精算時に、それぞれ誰が何をするかを並べ、条項に落とすことで抜け漏れを減らすことができます。


    契約当事者と役割分担

    関係者は主に、需要家(アセット保有者)、アグリゲーター、小売電気事業者、TSOやOCCTOなどの運用主体に分かれます。外部委託をする場合でも、需要家が「設備を持つだけ」の立場なのか、指令対応の一部を担うのかで、必要な体制と条項が大きく変わります。

    最初に明確化すべきは、誰が入札主体か、誰が指令受領者か、誰が応動責任者かということです。

    入札主体が委託先でも、現地制御が需要家側なら、応動の失敗原因が通信なのか現場操作なのかで責任が分かれます。

    逆に、委託先が指令受領から制御まで担うなら、需要家側は設備の保全と提供可能量の前提維持に責任が寄ります。

    また、再委託の可否や代理・代行の範囲も、事前に線を引く必要があります。

    誰がどの情報にアクセスできるか、権限の付与・剥奪、報告ライン(誰にいつ何を報告するか)、障害時の連絡順序までを定義しておくと、トラブル時に判断が遅れません。

    特に実績や指令履歴などの記録は、後から争点になりやすいため、保全主体と保存期間も合わせて決めておくのが安全です。


    申込から運用開始までのスケジュール

    外部委託では、申込後にシステム・試験・ルール整備を行うところから始めます。

    ここでは、委託契約をしてから運用開始するまでの一般的な工程をご紹介します。。



    外部委託は契約締結をして終わりではありません。

    運用開始判定までに「接続できる」「測れる」「動かせる」「記録できる」状態を整える必要があります。

    特に計量・通信・権限設定は、関係者が多いほど調整に時間がかかるため、逆算で計画することが重要です。



    また実務上は、要件確認とシステム接続の手戻りが最もコストになってしまいます。

    参加区分に対してリソースが適合していない、計測間隔やデータ形式が合わない、現地側の制御が想定時間内に入らない、といった問題が後半で発覚すると、運用開始時期がずれ込んでしまうのです。

    また、運用の訓練(指令対応のリハーサル)は軽視されがちですが、未達の多くは「技術」より「手順と連絡」の破綻で起きています。

    委託先と需要家の現場が同じ手順書を見て動ける状態を作り、Go/No-Goの判定基準を持って開始することが、外部委託を成功させる近道です。


    申込受付後の主な作業

    申込受付後は、まず要件確認を行います。

    参加区分の整理、リソース要件への適合性、計量・通信方式、現地制御の可否を確認し、できないことを先になくしていきます。

    この段階で、提供可能量の前提条件と、提供できない時間帯(保守・工程制約)を確定させると後工程が安定します。

    次に、各種登録やID発行、権限設定を進めます。市場システム側の権限と、委託先・需要家側の業務分担(誰が操作し、誰が承認するか)を合わせないと、いざという時に操作できない、ログが残らない、といった問題が起きてしまいます。

    その後、システム接続と疎通試験、運用手順書・連絡体制の整備、訓練(指令対応リハ)を実施します。

    実績算定ロジックの確認と、計測データ収集の安定化も並行して行い、最後に契約締結と運用開始判定(Go/No-Go)を行います。

    開始判定では、代替連絡手段、障害時の復旧手順、担当不在時のバックアップまで確認しておくと、開始後の事故を減らすことができます。


    外部委託先の選定ポイント

    続いて、外部委託先を決める際に意識しておきたいポイントについて解説します。

    委託先選定は価格だけでなく、参加要件適合、システム対応、運用実績、障害時対応までを含めて比較する必要があります。

    外部委託先の良し悪しは、平時よりも「締切前」「指令時」「障害時」に現れます。

    上記のような状況下で指令応答の運用が弱いと未達リスクが残るため、実運用を想定した評価が欠かせません。



    比較の軸は、体制、システム、通信・指令対応の3本柱で見ると整理しやすいです。加えて、再委託構造がある場合は、最終的に誰が何を担うのかが見えにくくなるため、透明性を重視する必要があります。


    選定ポイント①参加要件と体制要件の確認

    まず、委託先が想定する参加区分での実績と適合性を確認しましょう。

    過去に扱ったリソースの種類(需要抑制、発電、蓄電池など)と、同じ条件で運用した経験があるかは、手戻りの少なさに直結します。

    体制面では、24時間365日の対応可否、当直・オンコールの実装、指令応答のSLA(何分以内に受領確認、何分以内にエスカレーションなど)を具体的に確認するのがおすすめです。

    担当者のスキルだけでなく、バックアップ要員や引き継ぎ設計があるかが重要です。体制が属人化してしまっていると、繁忙期や担当者が退職してしまった際に業務が停止してしまう危険性があります。

    また、監査対応・記録保全も要点です。ログ、指令履歴、応動実績、連絡記録が残り、後から再現できることがトラブル防止になります。

    再委託がある場合は、どの工程を誰が担うか、責任と情報連携の線が一本につながっているかを確認し、ブラックボックスを作らないことが重要です。


    選定ポイント②システム要件の確認(需給調整市場システム)

    次に、市場システムとのデータ連携範囲を、入札、約定、指令、実績、精算まで工程別に確認します。

    委託先がAPIで自動連携できるのか、ファイル連携なのか、画面操作なのかで、ミスの起きやすさや締切対応力が変わります。特に締切前は手作業が増えるほど事故が増えてしまうため注意が必要です。

    そして役割分担も明確にしておきましょう。

    例えば、入札は委託先が作成し需要家が承認するのか、承認なしで実行できるのか、権限と手順を一致させる必要があります。権限設計が曖昧だと、緊急時に操作できない、逆に過剰権限で内部統制が崩れる、という両方のリスクがあります。

    またセキュリティと監査ログは最低条件です。二要素認証、権限管理、操作履歴の保存に加え、障害時の代替手段と復旧目標(RTO/RPO)を確認することが大切です。

    復旧が遅れると、指令対応だけでなく精算処理の遅延にもつながるため、業務継続の観点で評価することが重要です。


    選定ポイント③専用線オンライン・簡易指令システム対応

    専用線オンラインが必要かどうか、必要な場合に回線冗長化ができるか、通信監視を誰が行うかを確認します。通信は「つながるか」だけでなく「障害を早く検知できるか」が重要で、検知が遅れると指令未達が発生しても手が打てません。

    簡易指令(メールや電話など)に切り替わる場面を想定し、受領手順とエビデンス取得方法を決めることが必要です。

    誰が何時に受け、誰が復唱し、どの記録を残すかが曖昧だと、後で指令の有無や時刻が争点になりやすくなります。

    指令受領から現地・EMS制御までの遅延を把握し、実装方法(自動制御、半自動、手動)に応じた手順を作ります。サイバー対策も不可欠で、境界防御、端末管理、アクセス権の棚卸しを運用に組み込みます。通信とセキュリティは、現場の安全と市場での信用を守る基盤として評価する必要があります。


    選定ポイント④指令・運用時の責任分界と監視体制

    指令に対する応動の成否はペナルティや信用に直結するため、責任分界と監視・エスカレーション設計を具体化しておきましょう。

    責任分界は「原因」で分けるのではなく「工程」で分けると整理しやすくなります。

    指令の受領、受領確認、現場への指示、制御の実行、到達の確認、実績記録という一連の流れを並べ、各工程の担当と確認者を固定するのがおすすめです。これにより、障害時に誰が最初に動くかが明確になります。

    また監視体制は二重化が基本です。委託先が監視した上で、需要家側も最低限の状態監視(運用可能か、設備に異常がないか)をしていると、誤解や連絡遅延を減らすことができます。

    特に、工場設備の保安・安全は需要家が最終責任を負う場面が多いため、運用と安全を切り離さずに設計する必要があります。

    そしてエスカレーションは時間と判断基準をセットにします。例えば、通信断が何分続いたら切り替え、応動が何分遅れたら中止判断、提供可能量が下がった場合の連絡期限などを決め、連絡先の優先順位と代替連絡手段も定義することが必要です。未達をゼロにすることは難しくても、早期検知と適切な判断で影響を最小化できます。


    入札・約定・精算処理の実務と委託時の注意

    最後に、市場対応の中核となる入札〜精算の実務はミスが損失に直結するため、委託時に起きやすい落とし穴と対策をフェーズごとに整理します。

    まず入札では、提供可能量の過大申告が最も危険なポイントです。現場の制約や保守予定が反映されないまま入札すると、約定してから取り消せず、未達リスクが高まります。

    次に委託時は、提供可能量の前提(稼働計画、設備状態、工程制約)がいつ誰から更新されるかを運用ルールにしておく必要があります。

    そして約定後は、指令対応の準備が実務の中心になります。委託先が約定情報を受け取り、どの時間帯にどの体制で待機し、どの信号で実行に移るかを手順化します。委託先と需要家の間で「待機しているつもり」「伝えたつもり」が発生しやすいので、待機開始・解除の連絡、当直交代時の引き継ぎ、異常時の判断基準を明確にします。

    最後に精算では、実績算定の前提が争点になりがちです。計測データの欠損、時刻ずれ、ベースラインの扱い、ログの不足があると、収益が減ったり説明に時間がかかります。委託する場合でも、需要家側は精算結果を鵜呑みにせず、突合の観点(データソース、算定ロジック、例外処理)を持って確認できる状態を作ることが、長期的な損失防止につながります。


    電力余力提供計画の委託ならパーソルビジネスプロセスデザイン

    本記事では、電力余力提供計画の委託における流れや押さえておくべきポイントについて解説してきました。

    もし電力の知識を保有しているベンダーをお探しなら、弊社のアグリゲーション支援がおすすめです。

    業界内の多くの業務の委託の経験から、スムーズな業務移管と運用が可能です。

    もし現時点で委託か内製か決めかねている場合も、ご状況をお伺いして最適な運用をご提案させていただきます。
